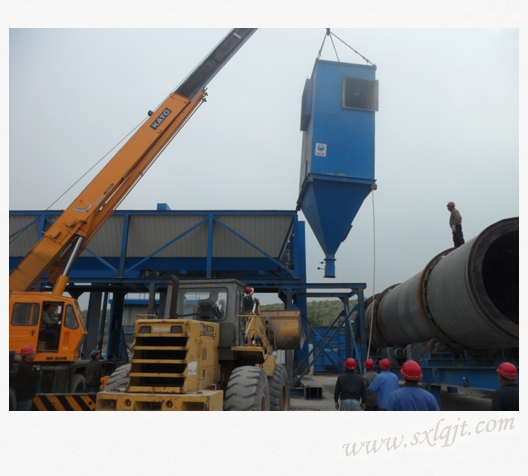

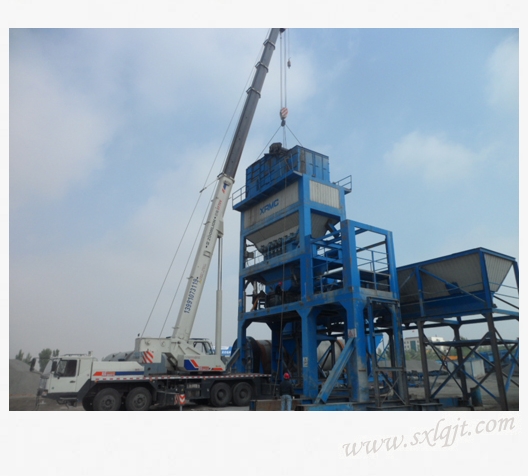

最后是除尘箱上体的装置,上体与除尘箱毗连不是靠螺丝牢靠,而是通过密封条毗连,首先在除尘箱外貌用密封胶将密封条牢靠,然后将上体对边落上,不可有误差,必需得密封好,不可有漏气征象,不然就无法抵达除尘效果。
昨天主楼封顶了,今天可以喘口吻了,但丝绝不可泄气,后边的事情还许多,危险性降低了,但手艺活增添了。
早晨将四个沥青罐和一个柴油罐吊装定位。定位好定,但罐的管道装起来就贫困了,每一道管口都必需整理清洁,以便管口毗连时密封胶和垫子能很好地毗连,事情运转时不漏油,干这些细活就较量耗时耗力了。

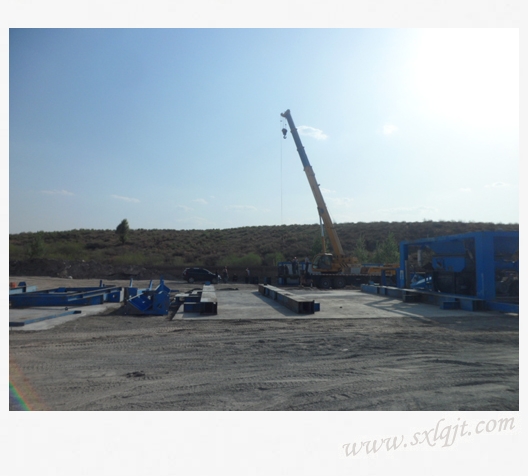

装完沥青罐就可以定位冷料仓了,六个冷料仓提前拼接好,直接牢靠在预制好的底座上,将冷料仓下方运送带和支架装置到位,冷料仓装置到位就可以用砖来砌上料台,上料台砌好后还需举行混凝土硬化。
还不到十一点,老天变脸了,一瞬间乌云密布,狂风暴雨直奔而来,现场被迫歇工,只能等雨停了,下昼的时间算是泡汤了,什么也干不了了。
第九天?5月9日?多云

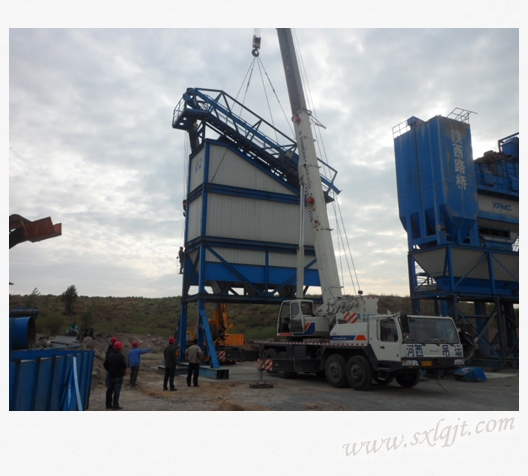

从冷料仓运送出来的冷料要通过运送机送到干燥仓内举行烘干、除尘,怎么进入就需要今天装置的斜皮带运送机了。运送机上方装有烟道,烟道和引风机通过除尘装备抵达除尘效果,事情原理我不是很懂,但基本运行原理应该就是这样。
第十天?5月10日?晴
阻止今天,拌和楼的所有组件装置到位,包括扶梯、管道等种种附件,我的装置日志也就写到这儿了。接下来是电路的毗连,需要专业职员对着电路图一道一道地毗连;拌和楼的每道电路与配电柜的毗连;配电柜与1250千伏变压器的毗连;变压器与高压线路的毗连等,这些事情都在主要地举行中。今天,供电站的事情职员进场架设高压电路,预计两天之内高压线路就可以架好,等拌和楼的电路所有毗连好,就可以调试试拌了。
短短十天,我和参战的事情职员一起,亲历了每一天的事情,看到同事们不辞辛勤、全心尽责的事情态度,我想说:你们是庆幸的!请记着他们的名字:朱安科、刘雪峰、杨岑岭、牛荣军、米锋、白亚军。
