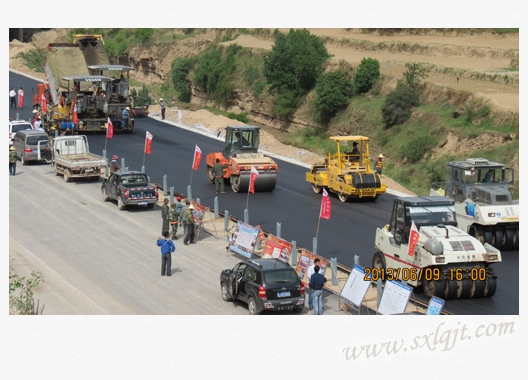

6月9日,延志吴高速LM-3标AC-13沥青上面层试验路乐成铺筑。
试验路铺筑中,项目部刷新了以往的AC-13 SBS改性沥青上面层施工工艺,上面层油路施工前在地面铺设几米用水湿润的地毯,让钢轮和胶轮充分清洁,确保成型后的上面层没有污染;撒布粘层油之前使用人工肩背式吹风机对中面层举行再次整理,确保层间粘结性能。接纳戴纳派克8820沥青摊铺机和半自动接触式平衡梁,接纳“三钢二胶一振荡”碾压组合,碾压及摊铺装备划分装置速率控制报警仪,提高了摊铺、碾压的质量效果和控制精度。经检测,上面层试验路各项手艺参数均抵达规范控制标准,试验路铺筑取得预期效果,并获得业主和监理单位好评。
在前期路基交验严重滞后的情形下,延吴LM-3标自我加压、自动出击,起劲整修路床,消除路基断点,以点赶面,以面带线,创立事人情,阻止现在,下面层施工已近尾声,中面层已完成50%施工使命,随着上面层试验路的乐成铺筑,项目部已经周全掀起大干热潮,力争8月尾之前实现上面层意会目的。
?
